年度
令和5年度
工事名
石狩川改修工事の内 上新篠津築堤中水敷河道掘削外工事
発注者
北海道開発局 札幌開発建設部
工事場所
石狩郡新篠津村ほか
工期
令和5年6月3日〜令和6年3月19日
施工者
草野作工株式会社
工事目的
本工事は、石狩川(下流)河川整備計画及び維持管理計画に基づき、石狩川の流下能力向上のための河道掘削を行うとともに、老朽化した既設樋門の吐口改良を行うものである。
工事概要
【上新篠津工区】
工事延長 L= 312m
1)河川土工 掘削 V≒106,000m3
【旧美唄川工区】
工事延長 L=1,621m
1)堤防養生工 伐木 A≒ 20,800m3
【産化美唄川工区】
工事延長 L=1,293m
1)堤防養生工 伐木 A≒ 24,900m3
【第二幹川工区】
工事延長 L= 52m
1)樋門・樋管本体工 鉄筋コンクリート(RC-2-1) V≒ 74m3
(福川樋門) 可とう接手(伸縮量200mm) N= 2箇所
1)樋門・樋管本体工 鋼矢板Ⅱw型(2.0m) N= 6枚
1)樋門・樋管本体工 鋼矢板Ⅱw型(6.0m) N= 16枚
1)樋門・樋管本体工 ハット型鋼矢板10H型(5.0m) N= 5枚
2)法覆護岸工 大型連節ブロック300kg/m2以上 A≒ 340m2
2)法覆護岸工 大型連節ブロック350kg/m2以上 A≒ 157m2
3)構造物撤去工 コンクリート構造物取壊し V≒ 74m3
工事状況写真

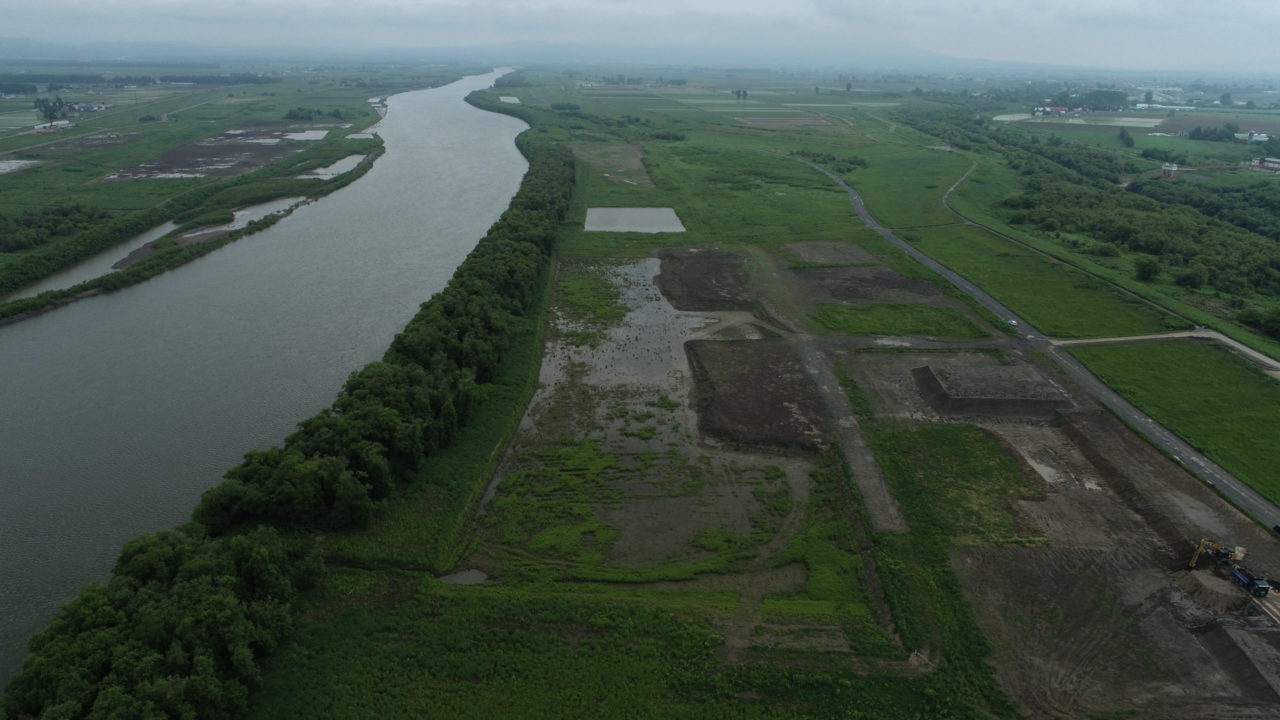

着工前

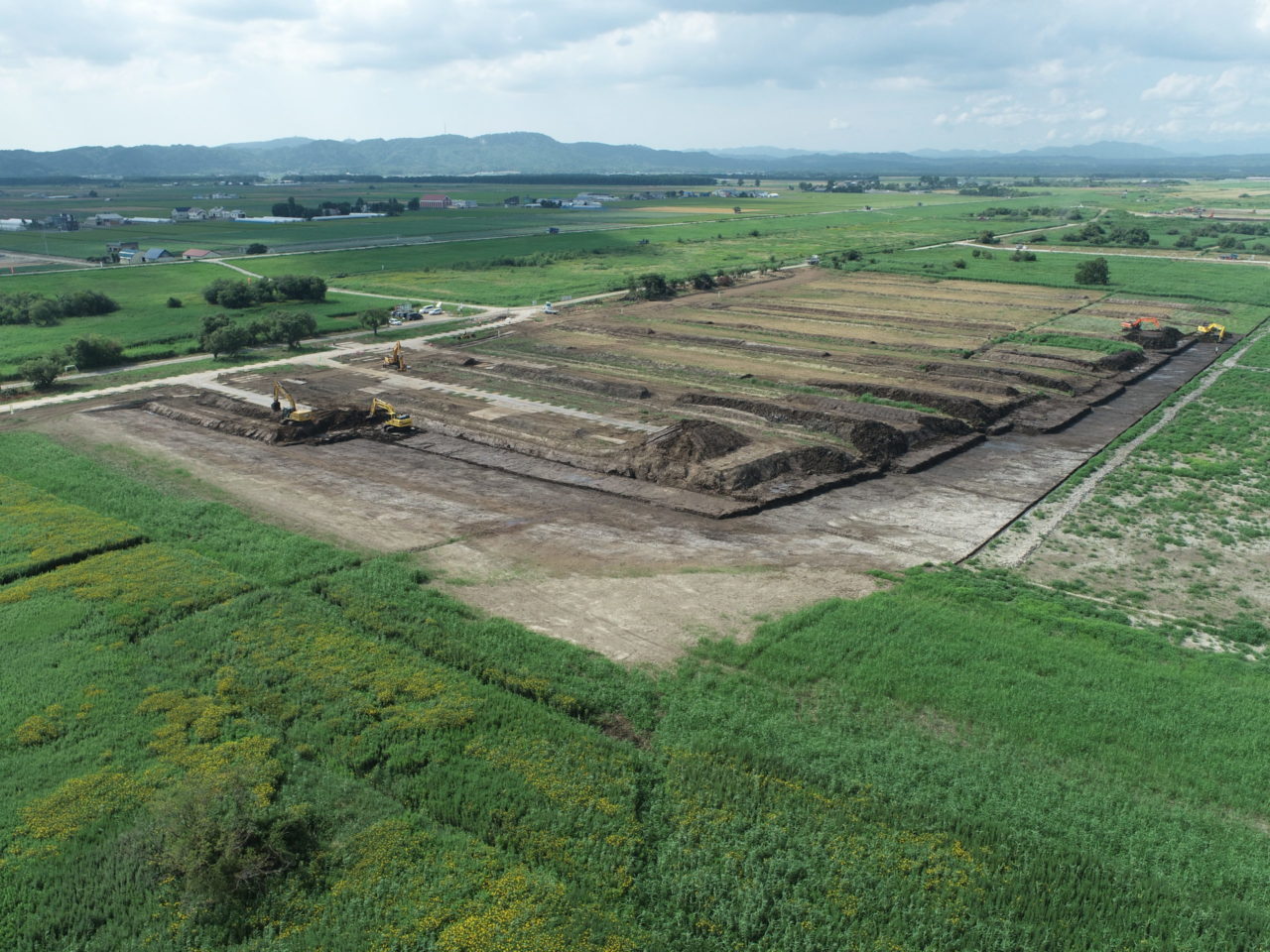

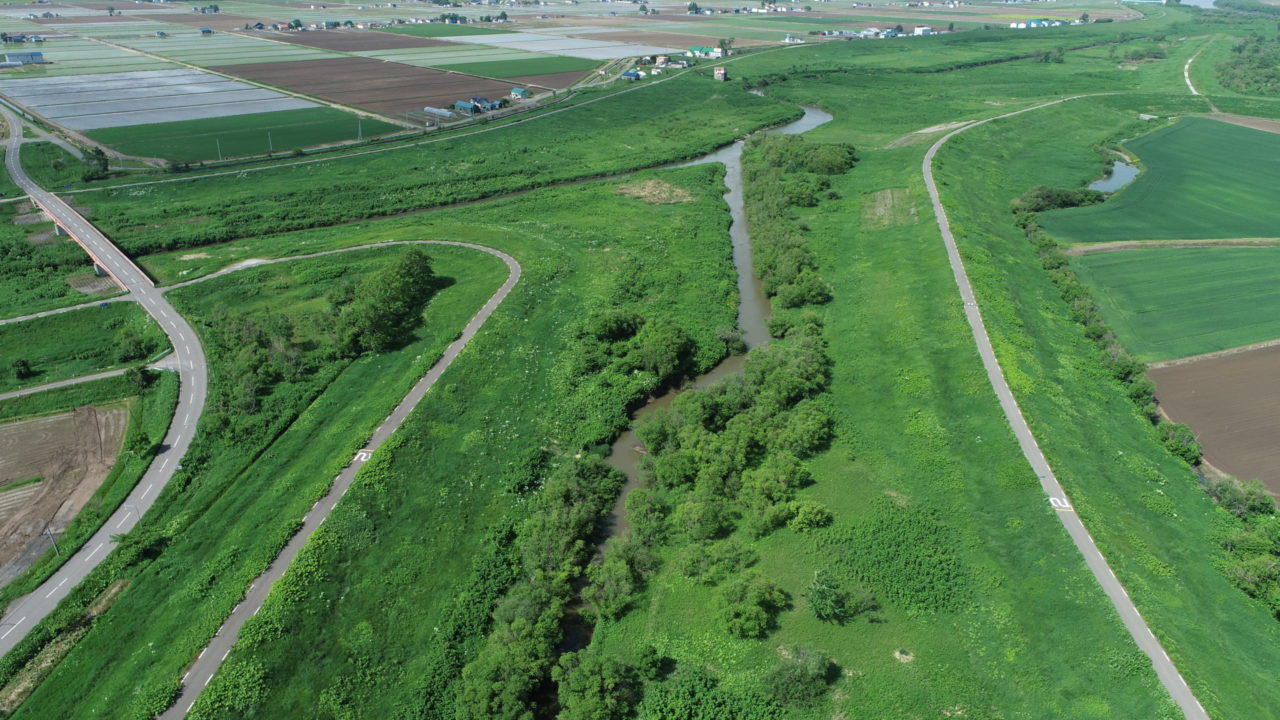

掘削箇所

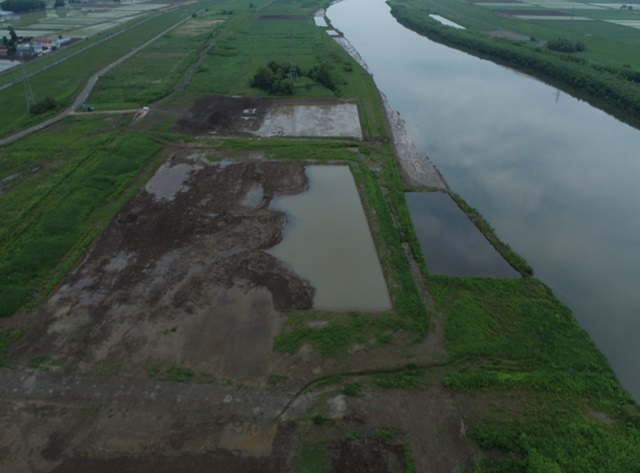

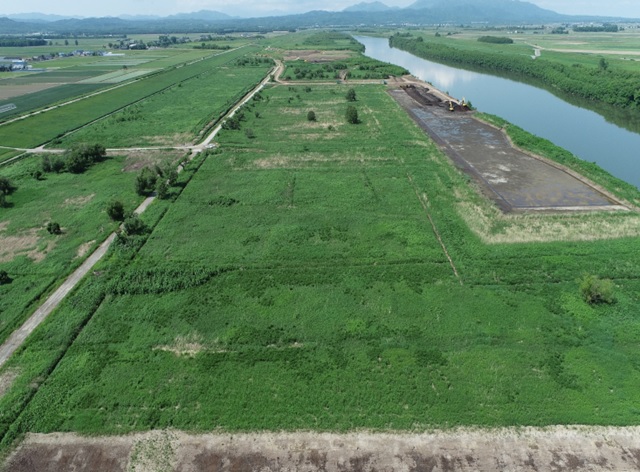

置土場(1)
置土場(2)
置土場(3)

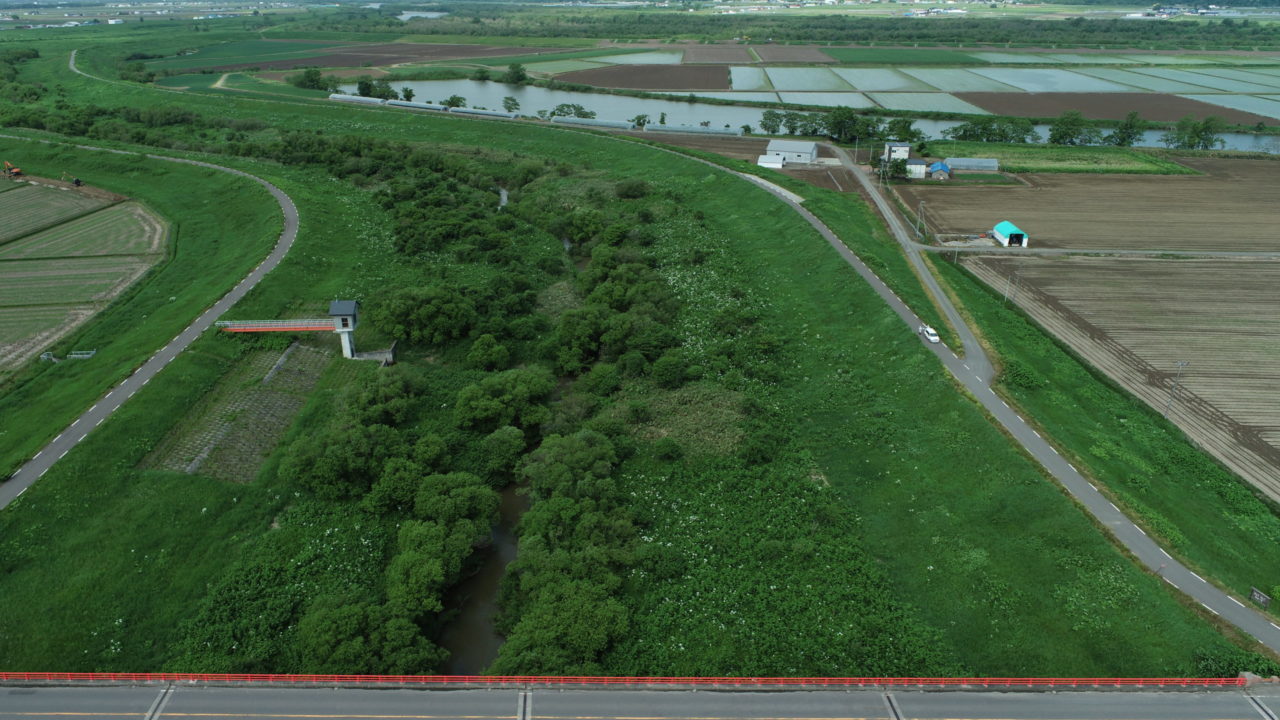

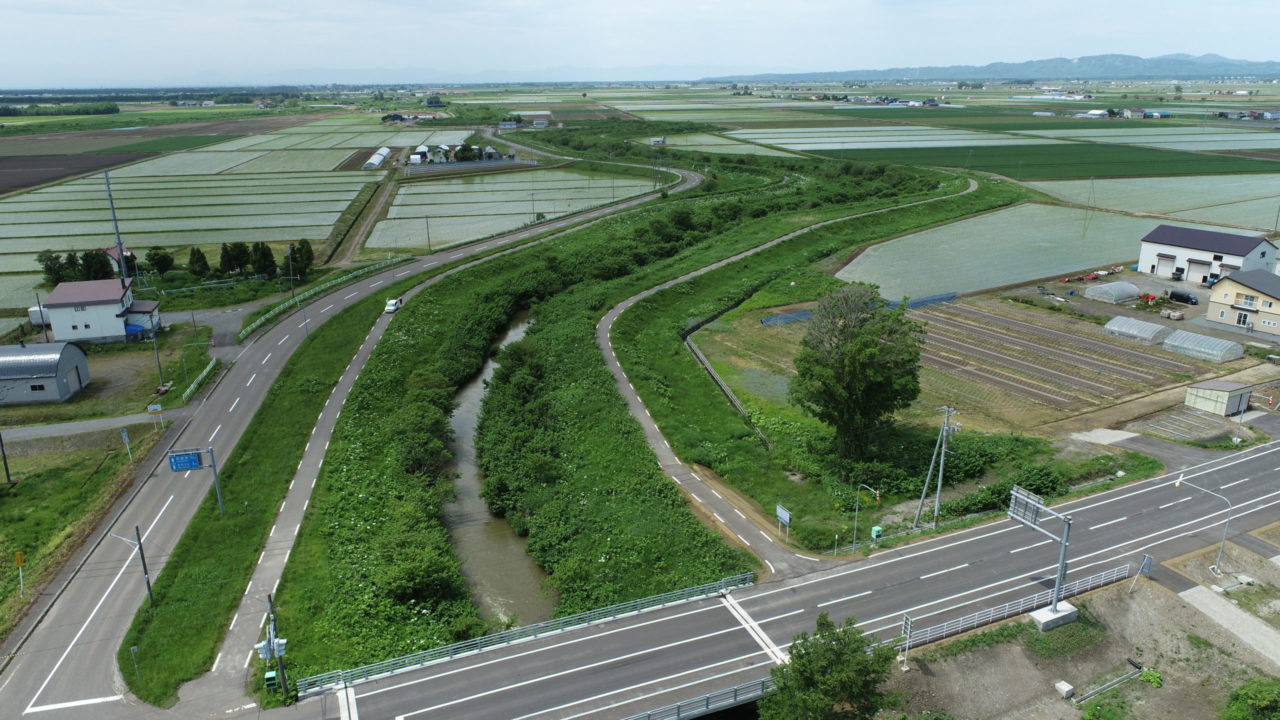

旧美唄川工区(起点側)
旧美唄川工区(終点側)

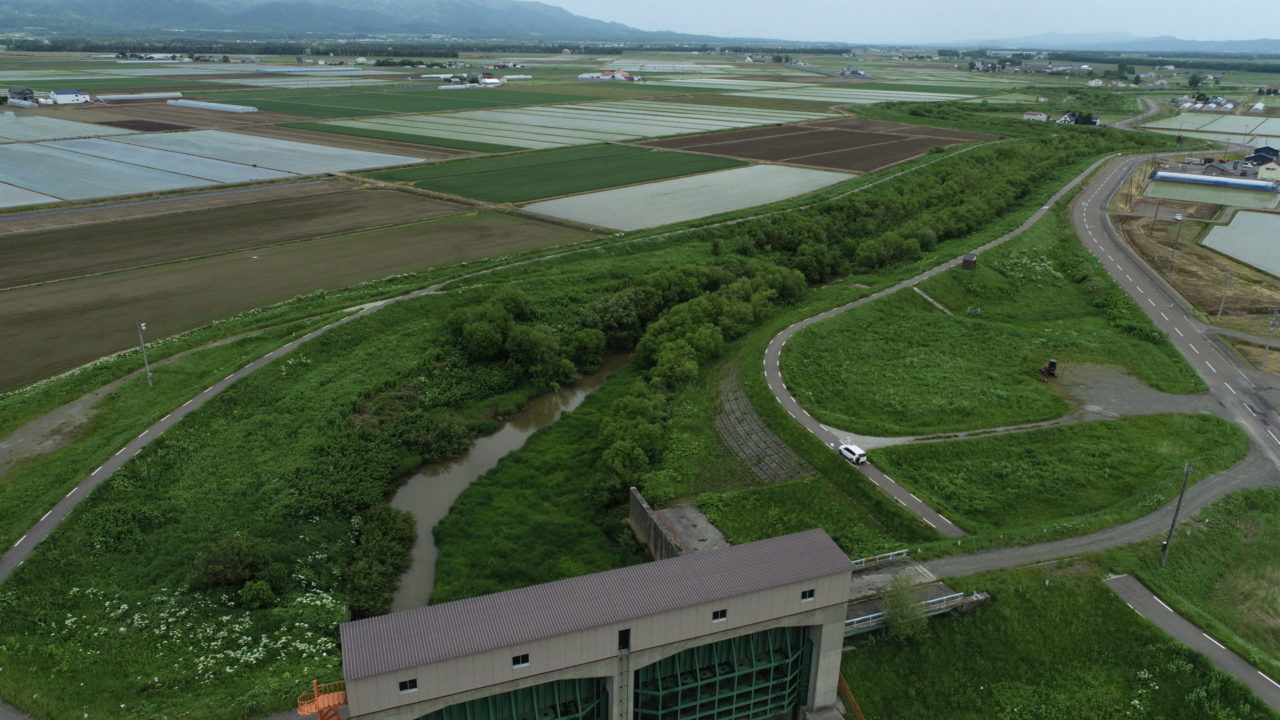

産化美唄川工区(起点側)
産化美唄川工区(終点側)

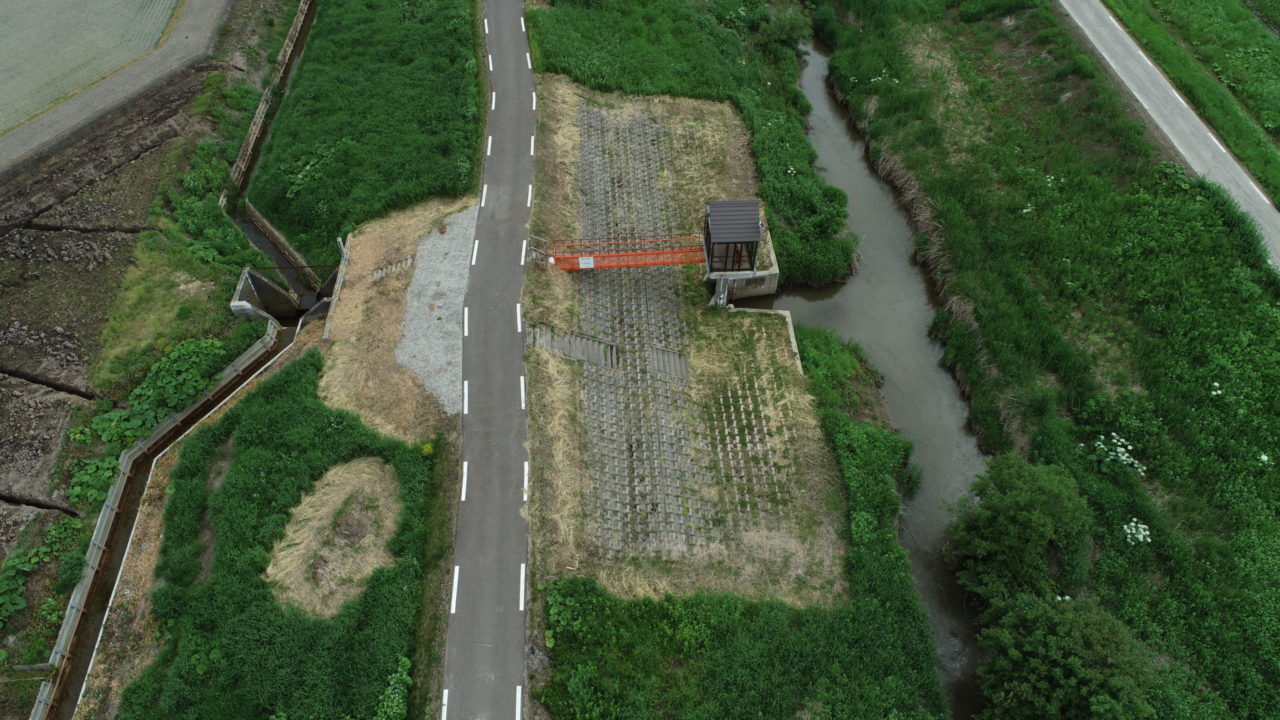

第二幹川工区
第二幹川工区
7月末

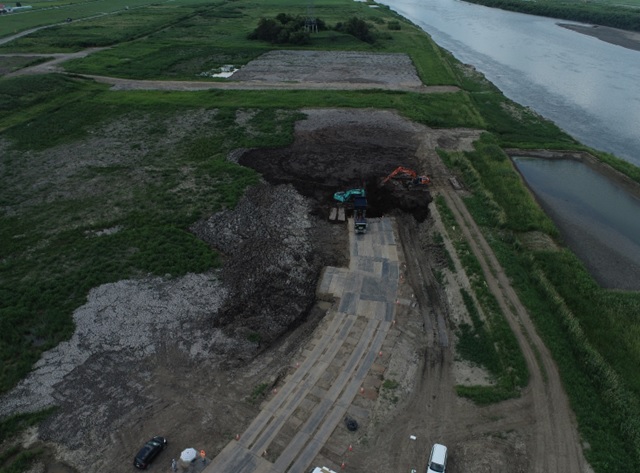

工事箇所① 掘削場所
置土場(1)
