工事名
道央圏連絡道路 南幌町 南9線改良工事
発注者
北海道開発局 札幌開発建設部
工事場所
北海道空知郡南幌町
工期
平成29年4月23日〜平成30年1月12日
施工者
草野作工株式会社
工事目的
本工事は、道央圏連絡道路中樹林道路事業の一環として、道路改良工事を行うものである。
工事概要
- 工事延長:L=1,540m
- 道路土工
- 路体盛土…V≒3,000m3
- 地盤改良工
- サンドマット工…V≒600m3
- スラリー攪拌工(φ1000)…N≒320本
工事状況写真

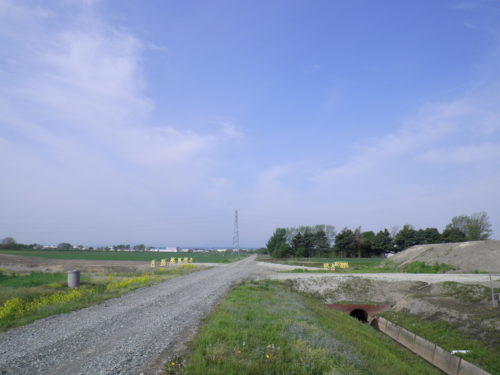

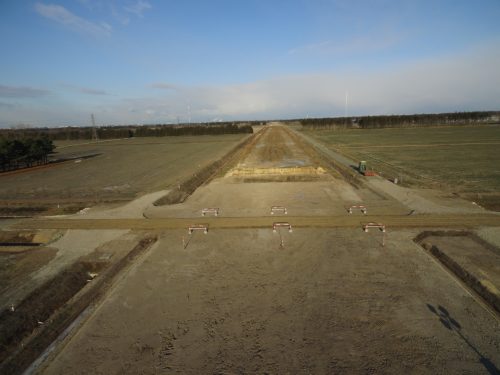

着工前
![](https://www.kusanosk.co.jp/wp-content/uploads/2017/11/01minami9sen-mae-e1510028037149.jpg)
![](https://www.kusanosk.co.jp/wp-content/uploads/2017/11/02minami9sen-mae-e1510028074551.jpg)

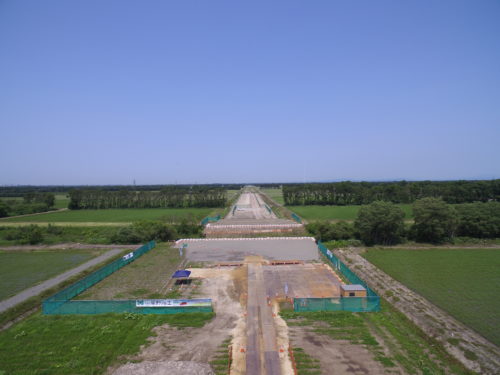

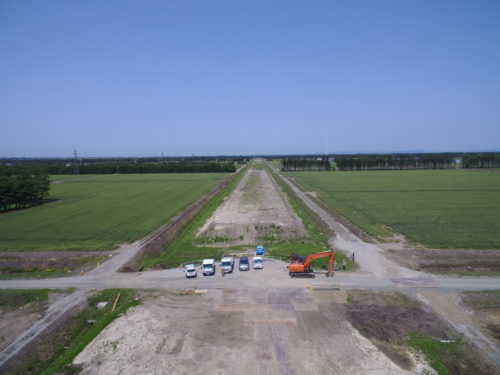

6月末
![](https://www.kusanosk.co.jp/wp-content/uploads/2017/11/01minami9sen17.06.30-e1510028128935.jpg)
![](https://www.kusanosk.co.jp/wp-content/uploads/2017/11/02minami9sen17.06.30-e1510028162323.jpg)

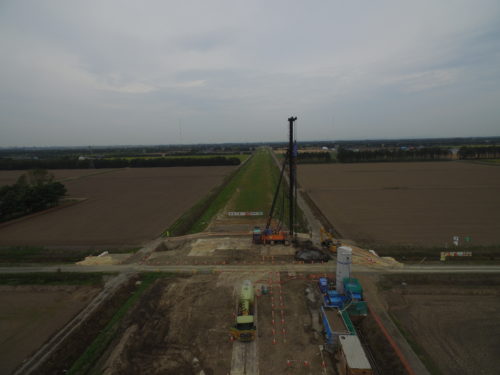

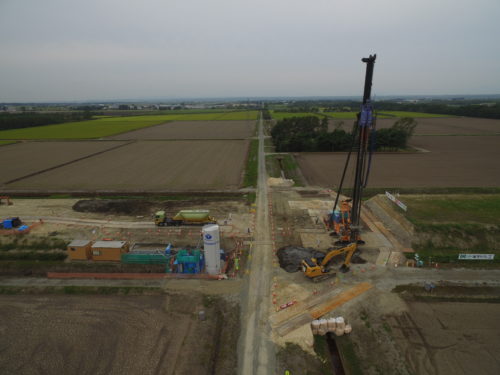

8月末
![](https://www.kusanosk.co.jp/wp-content/uploads/2017/11/01minami9sen17.08.28-e1510028218658.jpg)
![](https://www.kusanosk.co.jp/wp-content/uploads/2017/11/02minami9sen17.08.28-e1510028267906.jpg)

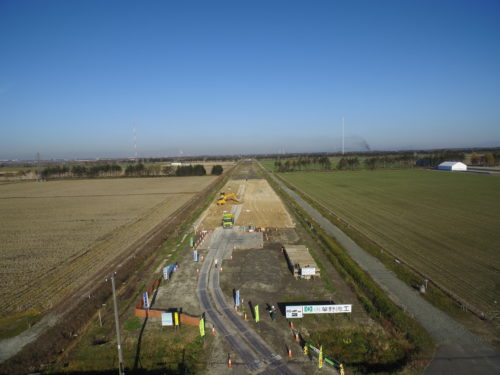

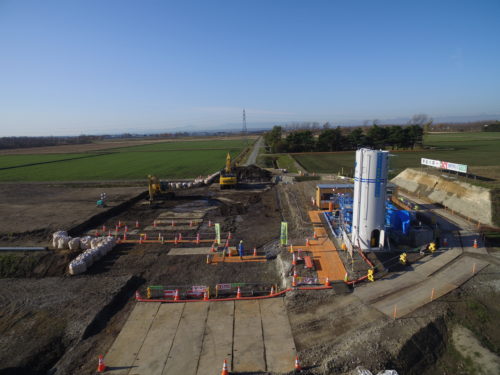

10月末
![](https://www.kusanosk.co.jp/wp-content/uploads/2017/11/01minami9sen17.10.27-e1510028326104.jpg)
![](https://www.kusanosk.co.jp/wp-content/uploads/2017/11/02minami9sen17.10.27-e1510028381386.jpg)

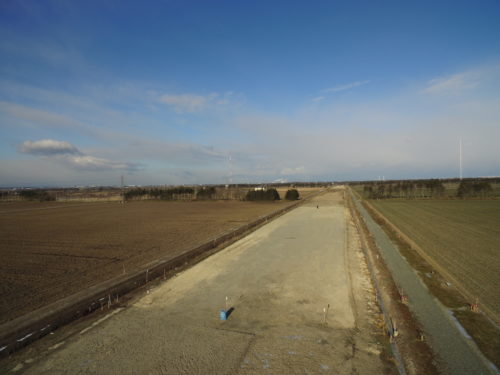

11月末
![](https://www.kusanosk.co.jp/wp-content/uploads/2017/11/DJI_0042-e1513037415545.jpg)
![](https://www.kusanosk.co.jp/wp-content/uploads/2017/11/DJI_0009-2-e1513037627413.jpg)
